- 砕石パイルの施工手順-
■プレボーリングにより地盤を掘り出し確認しながらの施工です。従がって、その地盤の硬さにあった杭(杭形状)が構築されます。同じ大きさ・形状の杭は存在しません。
■ピストンバルブにより鉛直方向に圧密、
そして負回転で水平方向への圧密を
かけて行く。
■地下水が高い場合でも施工可能で
固化材を使用していないので固化不良
問題もありません。※特許工法
■ 綺麗でスピーディーな施工

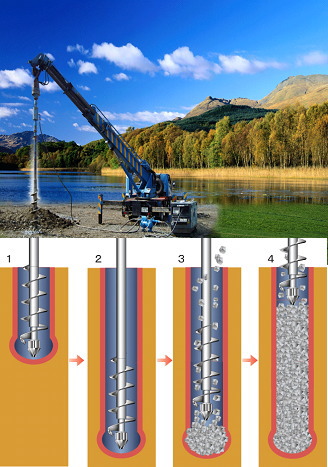

① プレボーリング
② 掘削長までの掘削
③ 砕石投入
(50cm毎の転圧(50回打撃))
④ パイル構築
⑤ 平板載荷試験 (事後試験)
⑥ 施工報告書
⑦ 施工日数≒2日間
⑧ 養生期間 必要なし
⑨ 杭頭処理なし(高さ管理無)
■設計規定
■ 設計条件
・ 保証対象物件:木造・RC・S造~3階、
設計荷重≦50kN/㎡
・ 建物用途:住宅,店舗併用住宅、
アパート、マンション
・ 基礎形状:ベタ基礎(シングル・ダブル
配筋)を標準仕様とする。
① パイル下端は自沈層を避ける
② パイル下端層の換算N値2.0~5.0、
層厚 =1.5m
③ 最大杭長7.3m
④ 最小杭間隔75cm
⑤ 同一物件の砕石パイル下端を結ぶ線は
20%以下の勾配とする。
⑥ 平板載荷試験による確認
⑦ 設計は工法本部設計によること
